广东陆丰甲湖湾电厂新建工程配套码头工程

工程简介

 广东陆丰甲湖湾电厂新建工程配套码头工程主要包括码头工程、防波堤工程、护岸工程、取水口工程、取水明渠工程、排水口工程、排水明渠工程、疏浚工程、地基处理工程、软基处理工程和桥梁工程。

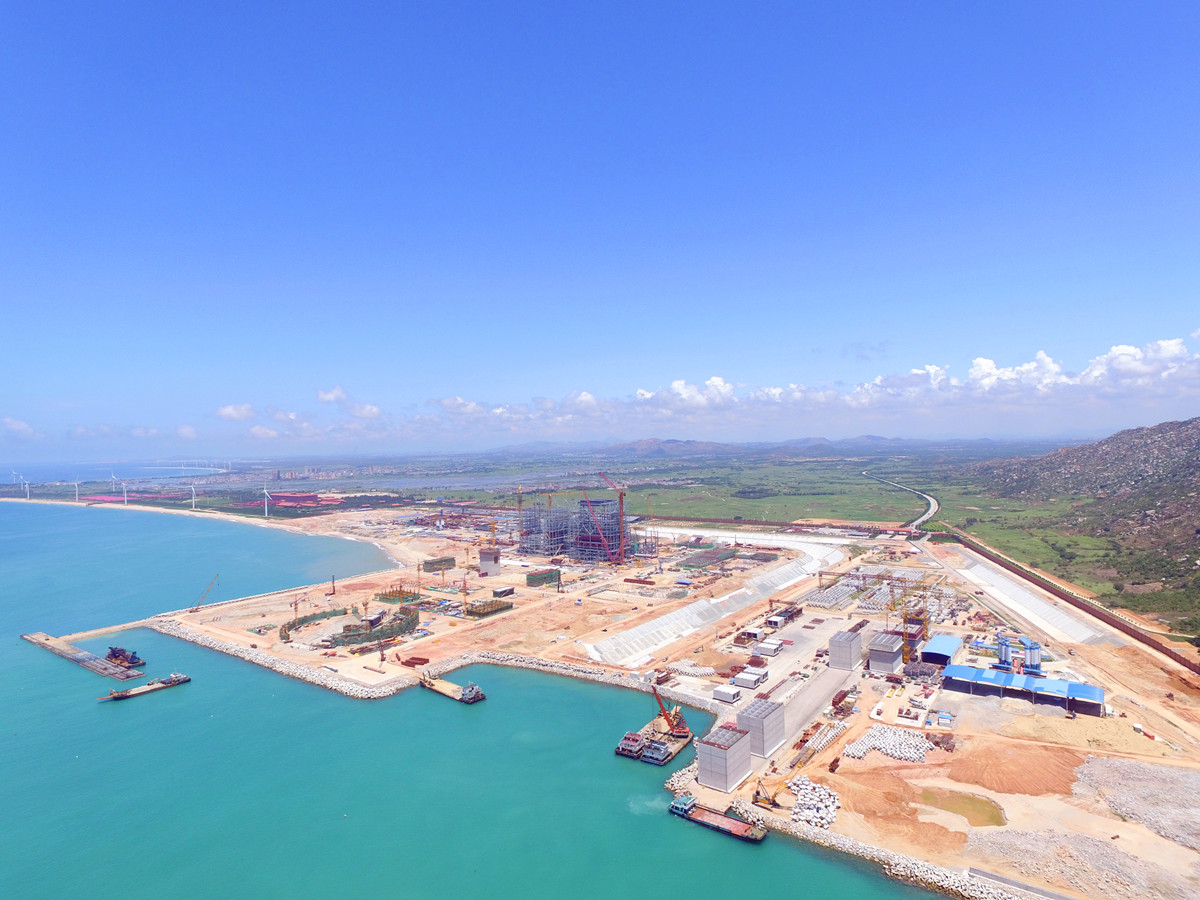

工程进度

(2017年8月)

 1)、码头基床抛石、夯实、整平。

截止2017年8月14日,码头基床抛石已完成2.63万m3,累计完成59.8%,基床夯实完成10160m2,累计完成75.9%,基床整平完成7880m2,累计完成58.9%。目前煤码头基床抛石、夯实、整平已完成,正在进行重件码头基床抛石、夯实、整平施工。

 2)、码头沉箱预制及安装

码头沉箱预制完成81层,累计完成85.3%,沉箱出运安装完成12件,累计完成54.6%。

 3)、码头上部结构施工。

码头上部结构正在进行胸墙施工,胸墙浇筑完成2段,累计完成8.6%,目前正在进行第3段胸墙钢筋绑扎。

 4)、码头后方回填砂施工。

码头后方回填砂完成44420m3,累计完成23.0%,目前已回填至4#沉箱后方,正在往5#沉箱方向推进。

5)、东防波堤28t扭王字块预制、安装。

东防波堤28t扭王字块预制完成7989件,累计完成50.1%,28t扭王字块安装完成5411件,累计完成76.3%。

6)、排水口箱涵预制、安装

排水口箱涵预制完成112层,累计完成84.9%,箱涵安装完成48件,累计完成76.2%。

 7)、取水明渠护面面层施工。

取水明渠护面面层完成6934m3,累计完成68.2%。

 8)、排水明渠基槽开挖。

排水明渠基槽开挖完成38.4万m3,累计完成93.6%。

9)、航道及回旋水域挖泥。

航道及回旋水域挖泥完成534.5万m3,累计完成82.3%。

 10)、航道及回旋水域炸礁。

航道及回旋水域炸礁完成20.1万m3,累计完成84.7%。

 11)、1#桥梁支架搭设、预压,2#桥梁箱梁浇筑。

1#桥梁支架搭设已完成,目前正在进行支架预压。2#桥梁箱梁已完成钢筋绑扎及模板安装,准备进行混凝土浇筑。
